برنامه زمانبندی پروژه اجرای ساختمان 7 طبقه بتنی 330 متری تک واحدی (طول 30 متر و عرض 11 متر)

دسته بندي : عمران و معماری

مدیریت مؤثر پروژه یک اصل کلیدی در هر پروژه مهندسی است. زمان بندی پروژه یکی از ابزار بسیار مهم است که در برنامه ریزی و پیگیری فعالیت های پروژه در طی یک بازه زمانی مشخص استفاده می شود. روش های  تعیین مسیر بحرانی سبب می شوند تا اعضای تیم پروژه بتوانند فعالیت هایی را که در مسیر بحرانی قرار دارند و نمی توان آن ها را به تأخیر انداخت، مگر اینکه کل پروژه با تأخیر روبرو شود، شناسایی کنند.
فعالیت هایی که در مسیر بحرانی قرار نگرفته اند را می توان در گروه فعالیت های شناور قرار داد.
نوع برنامه‌ی زمان‌بندی که توسط پیمانکار استفاده می‌شود، ممکن است در اسناد پیمان مشخص شده باشد و یا توسط خود پیمانکار انتخاب شود. نوع و شکل برنامه زمان‌بندی باید همچون یک ابزار ارتباطی خوب عمل کند و امکان مدیریت صحیح منابع را نیز فراهم آورد. بنابراین روشن بودن و درک برنامه‌ی زمان‌بندی توسط طرفین پیمان امری بحرانی محسوب می‌شود.

  • نوع فایل:  MSP-PDF
  • تاریخ: شمسی
  • گانت‌چارت
  • مدت: 634
  • تعدادفعالیت: 98
  • زمانبندی - مسیر بحرانی - نمودار گانت
  • زبان: فارسی
  • محدوده زمانی: 97-95



  1. زمانبندی تفصیلی
  2. برنامه زمانبندی به همراه:

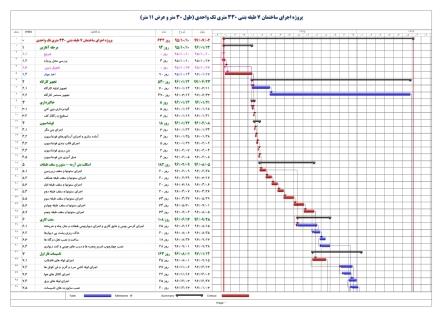

    • نمودار گانت چارت،
    • مسیر بحرانی،
    • ردیف،
    • ساختار شکست،
    • نام فعالیت،
    • مدت،
    • تاریخ شروع،
    • تاریخ پایان،
    • روابط پیش نیازی،
    • هر فعالیت شامل فعالیت های اصلی:
  • پروژه اجرای ساختمان 7 طبقه بتنی 330 متری تک واحدی
    • مرحله آغازین
    • تجهیز کارگاه
    • خاکبرداری
    • فونداسیون
    • اسکلت بتن آرمه - ستون و سقف طبقات
    • سفت کاری
    • تاسیسات فاز اول
    • کف سازی
    • سقف کاذب
    • نازک کاری
    • نما
    • کاشی و سرامیک
    • تاسیسات فاز دوم
      • آسانسور
      • موتورخانه
    • نقاشی
    • مرحله پایانی

دسته بندی: عمران و معماری

تعداد مشاهده: 10503 مشاهده

کد فایل:8604

انتشار در:۱۴۰۲/۸/۱۰

حجم فایل ها:225.9 کیلوبایت

تعداد صفحات: 3

زبان: فارسی

فرمت: نامشخص

فهرست: نامشخص

منابع و مآخذ: دارد

جدول و نمودار: دارد

عکس و تصویر: دارد

محتوای فایل: PDF، MPP/MSP
